沈阳联通589局IDC机房打造绿色高效新标杆

0
0

近日,由中国联通沈阳分公司建设发展部承建的589局IDC机房项目一期工程顺利竣工并实现达产,标志着沈阳地区信息基础设施建设迈上新台阶。该项目严格按照国家A级数据中心标准建设,凭借科学规划、技术创新和高效实施,展现出沈阳联通在新型数字基础设施领域的专业实力与领先水平。

项目整体投资超七千万元,规划建设300架6KW和125架12KW高功率机柜,总承载算力可达1430P。其中,一期工程充分利用现有电力资源,在不中断业务的前提下完成三层机房部署,已具备70架6KW机柜的加电能力,当前承载算力达182P,投资金额2552万元,实现了快速投产、尽早见效的目标。

为保障施工效率与后期运营质量,项目建设采用“分期推进、同步准备”的创新模式。一期聚焦三层机房建设,同时完成一、二层的基础土建、装修及消防系统施工,实现“白地板”交付条件。这一举措不仅避免了后续施工对已运行机房环境的干扰,确保机房内部无粉尘、无异味,提升了运维安全性和设备稳定性;也大幅缩短了客户后续服务器上架周期,支持灵活扩容和个性化功率配置,满足不同规模企业的IT部署需求。通过边建设、边优化的方式,工程团队持续改进设计与施工流程,进一步提升了整体项目的可靠性与标准化水平。

尤为值得关注的是,589局IDC机房积极响应国家“双碳”战略,全面落实工信部《关于加强绿色数据中心建设的指导意见》及相关节能要求,引入多项前沿节能技术,打造绿色低碳示范样板。项目采用封闭热通道、氟泵智能双循环空调系统、V型空调蒸发器、一体化UPS等先进技术方案,使数据中心全年电能利用效率(PUE)低至1.25,远优于行业普遍1.3以上的平均水平,节能效果显著。

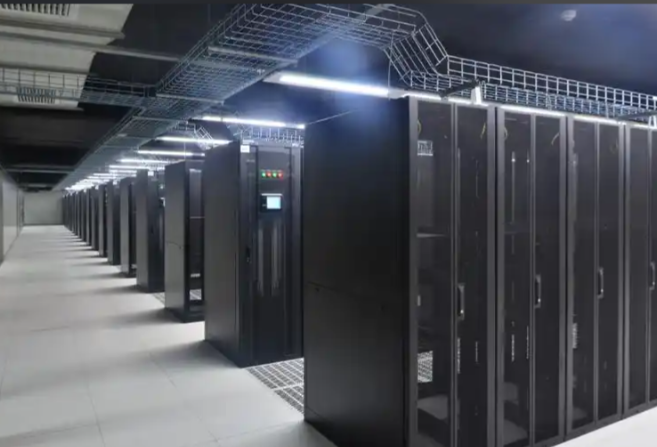

传统开放式机房

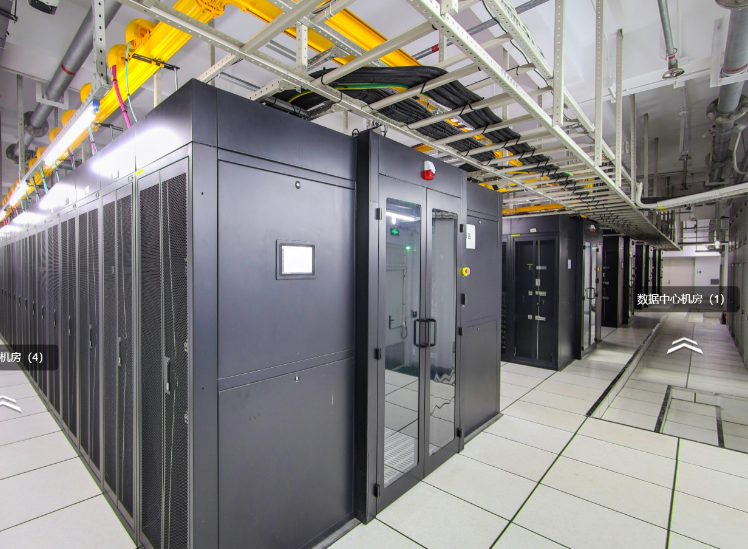

封闭热通道机房

传统板式蒸发器

V型空调蒸发器

从科学规划到精细施工,从快速落地到绿色节能,589局IDC机房项目的成功实施,充分体现了沈阳联通建设发展部在大型数据中心建设中的全流程管控能力和技术集成实力。未来,沈阳联通将继续发挥自身优势,助力区域数字经济高质量发展,为企业数字化转型提供坚实可靠的算力底座。

C114中国通信网版权说明:凡注明来源为“C114通信网”的文章皆属C114版权所有,除与C114签署内容授权协议的单位外,其他单位未经允许禁止转载、摘编,违者必究。如需使用,请联系021-54451141(汪先生)。其中编译类仅出于传递更多信息之目的,系C114对海外相关站点最新信息的翻译稿,仅供参考,不代表证实其描述或赞同其观点,投资者据此操作,风险自担;如有翻译质量问题请指正

给作者点赞
0 VS 0
写得不太好

C114简介     联系我们     网站地图

Copyright©1999-2025 c114 All Rights Reserved 沪ICP备12002291号-4

C114通信网版权所有 举报电话:021-54451141 用户注销
